文章总结: 本文记录了联想安全实验室建设模块化数据中心(MDC)的实战经验。作者对比了传统机房建设与MDC预制化方案的优劣,选择单排机柜LDC3000方案后,因未购买原厂服务自行施工而遭遇多重挑战:采购流程障碍、空调路由抢占、多工序衔接失误(底座尺寸错误、PDU接线反向、信号线接错)、以及设计选型陷阱(单开门与空间冲突、漏保缺失、智能PDU未选配)。文章最后总结了12条实操建议,涵盖服务采购、漏保配置、空间规划、供电冗余方案选择等关键要点,强调专业集成服务对非专业用户的必要性。 综合评分: 78 文章分类: 安全建设,实战经验,解决方案
模块化机房建设踩坑纪实
原创
Galahad Galahad
联想全球安全实验室
2026年3月6日 18:01 北京
点击蓝字 关注我们
前言
你有没有这样的经历:业务发展十分迅速,现有的机柜空间已经无法满足业务的快速增长,在多方的压力下你需要尽快解决这个问题。但由于业务存在一定的保密性,现有的物理位置也已经无法容纳更多的机柜,所以你需要在另一个及其有限的空间(领导给找了个小黑屋),新建一套计算环境尽可能的容纳更多业务。
那么你现在基本上只有两个选择:

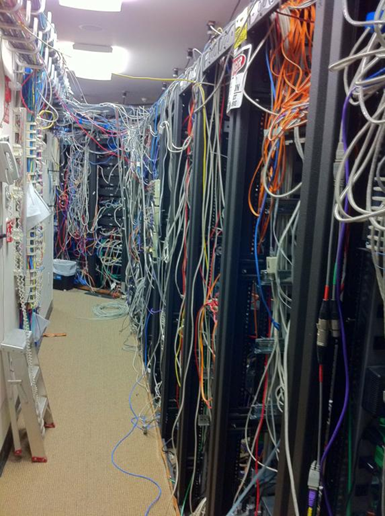

1、东市买配电,西市买机柜,南市买空调,北市买监控,然后找个施工队给他们攒起来。这样你会得到一个供电稳定性纯看师傅良心,制冷全靠VRV(即变制冷剂流量系统)大力出奇迹、热风直排、噪音爆炸的抽象小机房(大概下图1的样子)。
图一

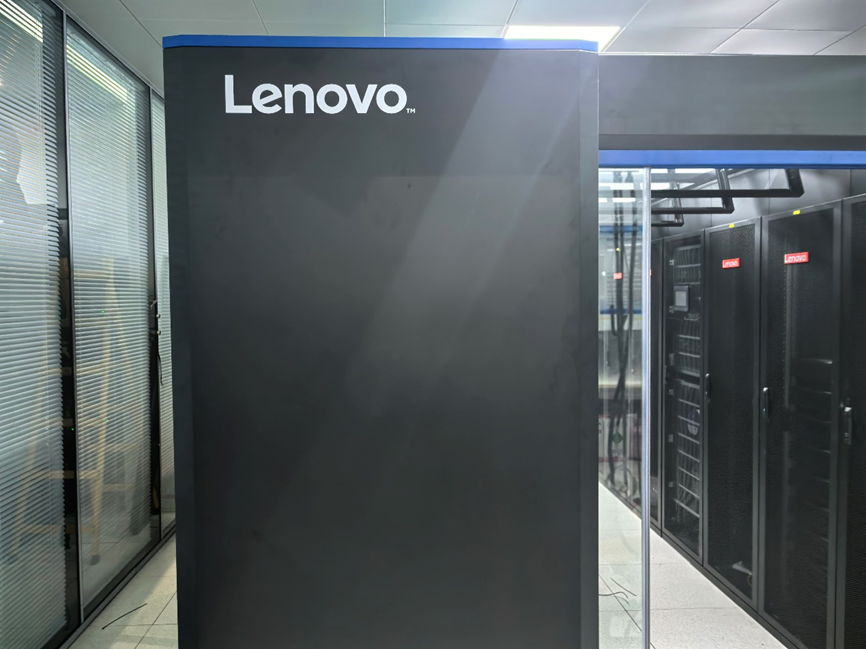

2、直接选择MDC方案(大概下图2的样子),然后根据你的现场空间选择配电柜、业务柜和行间空调的排布,让SSG的兄弟们给你下一单(是的兄弟们联想自己就有MDC),最后你只需要握紧手里的小皮鞭催交货就好了。快的话1个月就能完成建设并投产了(如果有现货1周就能搞定)。
图二
在考虑到稳定性(出厂配电做好,环控调好)、散热效率和噪音(热风回收,独立冷热通道,整机柜隔音),成本控制(是的兄弟们MDC的成本其实并不高),笔者毫不犹豫的选择方案2,然后就遇到了一些烦恼,就有了这篇踩坑纪实,希望能够帮到大家。
PART.01
什么是MDC
参考链接:
https://sol.lenovo.com.cn/solution/1380.html
MDC是模块化数据中心(Modular Data Center)的简称,按照“高可靠、高效节能和整体快速部署”的建设理念,构建的数据中心基础架构解决方案。根据客户实际使用需求将数据中心所必需的电气、制冷、机柜、监控、布线、IT设备及云操作平台等软硬件集成在一个封闭的模块化空间内,在高度集成了计算能力的同时,还大大降低了对空间和能耗的需求,在具备高可靠性的同时提供极其灵活的可扩展能力。说白了就是IDC界的预制菜,将机房所需要的一切平台和组件进行打包交付。

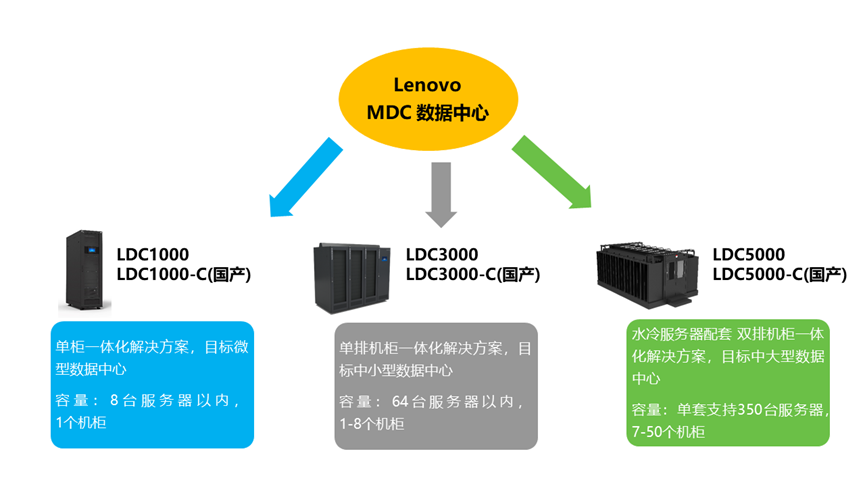

联想的MDC按照规模大体分为以下三类:
LDC1000(单机柜):各行业企业小型营业网点 ,跨国公司各地分支机构,政府、金融、教育、医疗等地方分支机构信息节点机房。
LDC3000(单排机柜):适用于各类中小型数据中心,分支机构机房,成长型模块化数据中心,场地限制机房,临时机房等 。
LDC5000(双排机柜):适用于大中型数据中心,企业核心机房,商业IDC,分期建设机房等。
在经过0.5s的深思熟虑之后,笔者果断选择单排机柜方案,然后一体化建设项目就跌跌撞撞的开始了(其实主要怪我,为了图省钱没下原厂的集成服务单,自己带着师傅就这么硬上了)。
PART.02
开始闯关
关卡 1
差点折在新手村
当开始执行的时候第一大关就是采购,毕竟东西买不了就不用谈建设。然而采购也不是专业的技术人员,当笔者提出采购需求的时候,他们当时根本就无法理解这是什么东西,单纯的以为是要做机房建设(当负责机房建设的人接到我这个需求的时候整个人都是懵的,毕竟没见过预算这么低的机房建设项目),自然流程也就无法推进下去。当采购好不容易理解这是个什么东西的时候,就遇到了下一个矛盾螺旋,这个项目该如何招投标?买自己家的东西算不算单一来源?合同该怎么签?最终他们得出了一个结论:买不了,原因是不论是招投标还是单一来源,相同的公司实体没法签买卖合同。
当然自己人用不了自家方案这个结论实在是太抽象了,经过笔者到处求爷爷告奶奶,终于找到了版本答案。那就是直接找SSG(联想集团负责方案服务业务的团队)的兄弟下单就行了(内部走成本中心结算),根本不需要走到采购。
采购的问题搞定后项目就正式启动了,当我以为高枕无忧的时候,下一个坑就来了。
关卡 2
兄弟们冲啊,
把路由抢过来!!!
经常吃预制菜的兄弟们都知道,即便是预制菜也是要准备剪刀和微波炉的。对于MDC来说不管在怎么集成整合也是要连接空调室外机和下水的。下水问题通过多方交流后顺利解决,但空调室外机就成了一个大问题,空调内机需要通过铜管连接到空调外机,这个铜管的铺设路径我们称之为路由。在第一次工勘以后我们惊讶的发现,顶棚上已经没有多少空间了,同时隔壁机房要新增一台精密空调也需要在顶棚上走铜管。虽然现场空间看上去是够的,但如果精密空调在铺设路由的时候没有考虑到我们,那将会让我们无路可走(我相信对方装空调的师傅肯定不会管我死活的)。
但这个时候我们的空调还在生产中,至少还需要2周才能到货,为了避免无路可走的情况,我只能带着施工队和铜管先把路由占上(当然我把别人走路由的空间留出来了)。至此施工前的准备工作已经完成,开始进入下一关。
关卡 3
师傅们都有自己的想法
干过MDC的兄弟们都知道,整个施工流程不是一拨人做的,会牵扯到工序衔接。通过跟完整个施工流程,我深刻的感觉到原厂服务单(有个专业的人现场帮你盯着)还是很有必要的,整个施工过程遇到的坑和解决途径如下:
1、 负责做底座的师傅底把底座做窄了,导致机柜没法架上去。解决方法是把师傅薅回来返工;
2、 负责搬运的师傅没按照正确的顺序摆放机柜,由于PDU(电源分配单元)线的长度是出厂之前根据机柜摆放位置固定好的。接电师傅来现场后直接傻眼了,因为现场没一个机柜的摆放位置是正确的,所有的PDU全都接不到配电柜里。最后的解决方法是把所有的PDU都拆下来按照线长重新安装;
3、 现场的工头没跟师傅沟通,师傅也没问线路的AB怎么接,然后就很顺利的把AB路接反了。解决方法是拆了返工;
4、 负责系统调试的师傅发现环控系统不管怎么调温湿度都不正常,当时以为是传感器坏了,在摸排了一圈以后发现是接电师傅把信号线接错了,最后调整信号线解决问题。
关卡 4
为什么跟我预想的不一样?
为什么机柜后门没法完全打开?
答:因为天真的我以为机柜后门默认是双开门,但我又选装了弹开锁(弹开锁没法装在双开门上),然后工厂给我换成了单开门。而我机柜后面只有50cm的空间,最后就导致机柜后门无法完全打开。不过好在开门的角度也还算够大,身材苗条的笔者还是能够钻进去进行施工的。
为什么我1米4的机柜装服务器还会挡住PDU?
答:虽然机柜是1米4的,但冷通道占用15cm,热通道占用20cm,所以留给内部服务器使用的空间其实就相当于1米的机柜。普通服务器上架后勉强能用,但带CMA套件(理线臂)的联想服务器在加上CMA套件以后就会变得很长,导致pdu被挡住。最后解决方法是使用机架延长套件借用冷通道10cm的空间。
为什么没有漏电保护?
答:根据官方解释,服务器和空调等会产生微量泄漏电流,这种泄漏电流在正常状态下可能超过30mA,进而误触发漏保,所以MDC默认不带漏保。当然笔者对联想服务器还是很有信心的,漏电控制做的还是十分到位的(可能也比较怕死的,不装漏保不安心),所以自己找了两个漏保模块装到两个主闸上了。至于说误触发漏保的问题,至少笔者在截稿前还没有遇到(毕竟服务器贵还是有贵的道理的)。
为什么环控里看不到PDU的功率?

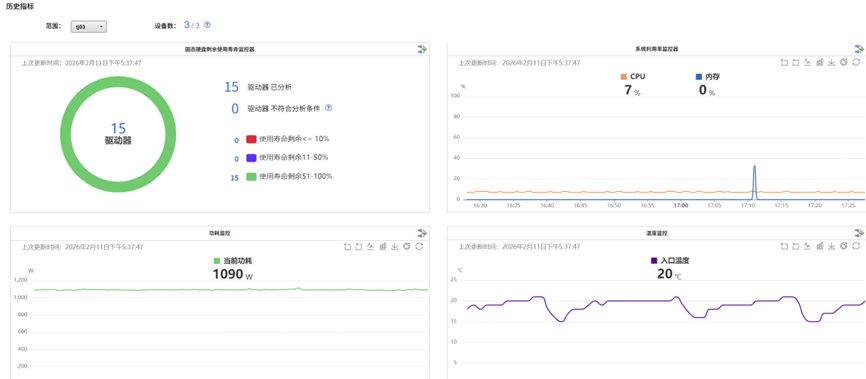

答:因为环控是通过PDU获取功率信息而不是空开,笔者为了省钱没有选装智能PDU(一个PDU能省下好几千块钱),所以环控里当然看不到功率,不过还好联想有LXCA统一管理平台(能够对所有联想服务器、存储和网络设备进行统一监控和管理),笔者可以通过这个系统的机柜拓扑来估算当前的机柜负载(大概下图3的样子)。
图3
PART.03
写在最后
虽然项目过程中因为沟通问题遇到很多尴尬(归根到底还是笔者头铁,没下服务单),但师傅们都还是很敬业的,没有硬着头皮瞎干,在发现问题之后都会及时沟通及时解决,也没有因为返工导致施工质量降低。
在最后总结了以下经验分享给大家:
1、如果不是对自己的专业技术能力、项目管理能力以及心态特别自信,请务必下服务单
2、MDC默认是不带漏保的,如果有漏保需求,一定要在下单前提出,更加推荐选配带有漏保的小闸,而不是加装带有漏保模块的大闸(小闸跳闸也只会掉一个PDU,大闸跳闸就直接掉一路了)
3、MDC不是光接电就行了,也需要考虑上水和下水还有空调路由(如果所在地理位置不是特别干燥,笔者认为加湿功能可以舍弃,也就意味着可以不用接上水了)
4、对于MDC来说内置UPS(不间断电源)电池带不了多大负载,外置电池又需要一个不小的空间进行单独存放,所以如果有双路市电接入,且对业务连续性又没有那么高要求的话(反正空调也没法接UPS,真到了那个时候UPS撑的时间也只够让你停业务),建议直接舍弃UPS和电池,单路用电设备的供电冗余通过STS(静态转换开关)解决;
5、如果配电室没做核相或做不了核相,就没法使用STS,建议直接使用ATS(自动转换开关)+小UPS(内置电池),解决单路用电设备的供电冗余问题
6、如果机柜后部空间不足60cm,双开门和弹开锁务必舍弃一个
7、 为了能够兼容更多类型的服务器上架,机柜前部尽量留出120cm的空间(sr650 v4改变了导轨结构会长出一节,现在上架v4的机器比之前的v3需要多出至少20cm的前部操作空间)
8、 如果需要使用服务器CMA套件或者上架问天的wa548X服务器请务必在下单前调整内部空间
9、 如果使用CMA套件,建议PDU采用前A后B的方式进行排布,因为CMA套件是单边出线
10、单排机柜建议不要超过8个,如果需要超过,可考虑直接上双排方案;
11、MDC的主要成本是配电、UPS和空调,单个机柜并不值钱,所以只要地方足够,建议业务柜直接满配;
12、如果物理空间纵向深度不足3.2m,不建议使用该方案,除非你能接受不用滑轨,且上架的时候可能会拆门。
最后的最后
由于篇幅有限很多细节其实没有提到,感兴趣的读者可以直接联系大客户经理或者拨打官方热线4008136161咨询。
术语解释
MDC:Modular Data Center
模块化数据中心
IDC:Internet Data Center
互联网数据中心
SSG:Solutions and Services Group
方案服务业务集团
CMA:Cable Management Arm
理线臂
VRV:Variable Refrigerant Volume
即变制冷剂流量系统
PDU:Power Distribution Unit
机柜用电源分配单元
UPS:Uninterruptible Power Supply
不间断电源
STS:Static Transfer Switch
静态转换开关
ATS:Automatic Transfer Switch
自动转换开关
-END-
往期精彩合集
●App 接口安全:被低估的系统安全边界
●在智子的监视下,如何好好的聊天?Signal协议简介
●从 XSS 到 RCE:Electron 应用中的真实攻击链
●小心你的路由器 —— UPnP 协议分析
●AI驱动的自动化 Windows 应用安全检测
长
按
关
注
联想GIC全球安全实验室(中国)
[email protected]
免责声明:
本文所载程序、技术方法仅面向合法合规的安全研究与教学场景,旨在提升网络安全防护能力,具有明确的技术研究属性。
任何单位或个人未经授权,将本文内容用于攻击、破坏等非法用途的,由此引发的全部法律责任、民事赔偿及连带责任,均由行为人独立承担,本站不承担任何连带责任。
本站内容均为技术交流与知识分享目的发布,若存在版权侵权或其他异议,请通过邮件联系处理,具体联系方式可点击页面上方的联系我。
本文转载自:联想全球安全实验室 Galahad Galahad《模块化机房建设踩坑纪实》
版权声明
本站仅做备份收录,仅供研究与教学参考之用。
读者将信息用于其他用途的,全部法律及连带责任由读者自行承担,本站不承担任何责任。








评论
